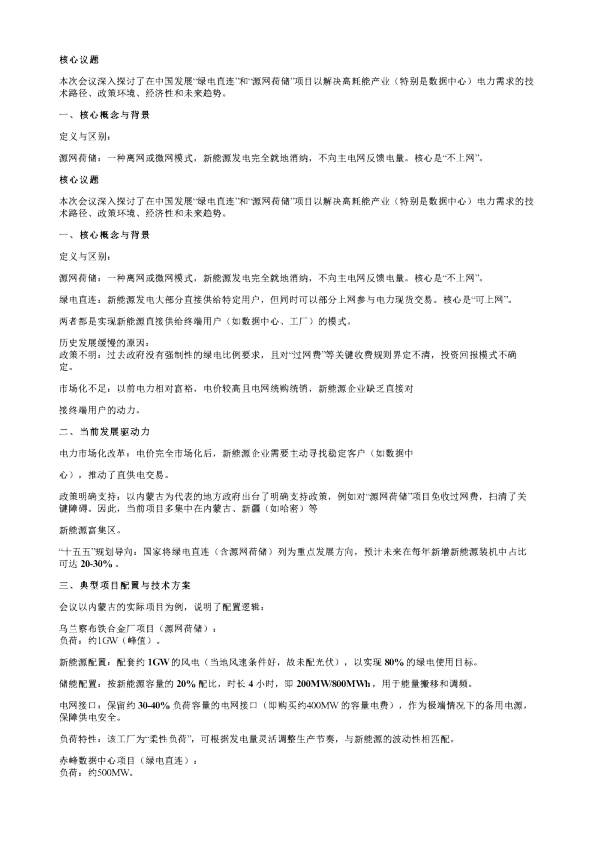

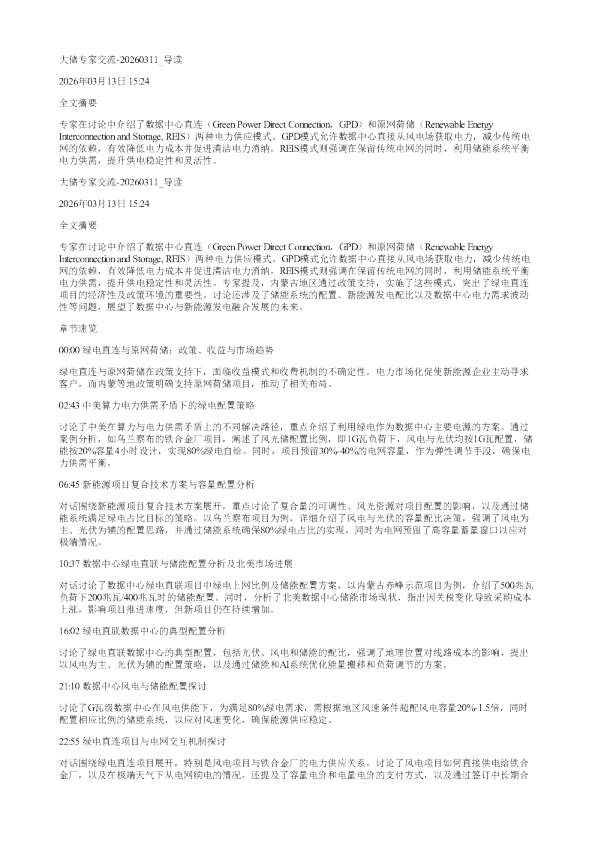

大储专家交流20260311

2026年03月13日15:24 全文摘要 专家在讨论中介绍了数据中心直连(Green Power Direct Connection,GPD)和原网荷储(Renewable EnergyInterconnection and Storage, REIS)两种电力供应模式。GPD模式允许数据中心直接从风电场获取电力,减少传统电网的依赖,有效降低电力成本并促进清洁电力消纳。REIS模式则强调在保留传统电网的同时,利用储能系统平衡电力供需,提升供电稳定性和灵活性。 大储专家交流-20260311_导读 2026年03月13日15:24 全文摘要 专家在讨论中介绍了数据中心直连(Green Power Direct Connection,GPD)和原网荷储(Renewable EnergyInterconnection and Storage, REIS)两种电力供应模式。GPD模式允许数据中心直接从风电场获取电力,减少传统电网的依赖,有效降低电力成本并促进清洁电力消纳。REIS模式则强调在保留传统电网的同时,利用储能系统平衡电力供需,提升供电稳定性和灵活性。专家提及,内蒙古地区通过政策支持,实施了这些模式,突出了绿电直连项目的经济性及政策环境的重要性。讨论还涉及了储能系统的配置、新能源发电配比以及数据中心电力需求波动性等问题,展望了数据中心与新能源发电融合发展的未来。 章节速览 00:00绿电直连与原网荷储:政策、收益与市场趋势 绿电直连与原网荷储在政策支持下,面临收益模式和收费机制的不确定性。电力市场化促使新能源企业主动寻求客户,而内蒙等地政策明确支持原网荷储项目,推动了相关布局。 02:43中美算力电力供需矛盾下的绿电配置策略 讨论了中美在算力与电力供需矛盾上的不同解决路径,重点介绍了利用绿电作为数据中心主要电源的方案。通过案例分析,如乌兰察布的铁合金厂项目,阐述了风光储配置比例,即1G瓦负荷下,风电与光伏均按1G瓦配置,储能按20%容量4小时设计,实现80%绿电自给。同时,项目预留30%-40%的电网容量,作为弹性调节手段,确保电力供需平衡。 06:45新能源项目复合技术方案与容量配置分析 对话围绕新能源项目复合技术方案展开,重点讨论了复合量的可调性、风光资源对项目配置的影响,以及通过储能系统满足绿电占比目标的策略。以乌兰察布项目为例,详细介绍了风电与光伏的容量配比决策,强调了风电为主、光伏为辅的配置思路,并通过储能系统确保80%绿电占比的实现,同时为电网预留了高容量蓄量窗口以应对极端情况。 10:37数据中心绿电直联与储能配置分析及北美市场进展 对话讨论了数据中心绿电直联项目中绿电上网比例及储能配置方案,以内蒙古赤峰示范项目为例,介绍了500兆瓦负荷下200兆瓦/400兆瓦时的储能配置。同时,分析了北美数据中心储能市场现状,指出因关税变化导致采购成本上涨,影响项目推进速度,但新项目仍在持续增加。 16:02绿电直联数据中心的典型配置分析 讨论了绿电直联数据中心的典型配置,包括光伏、风电和储能的配比,强调了地理位置对线路成本的影响,提出以风电为主、光伏为辅的配置策略,以及通过储能和AI系统优化能量搬移和负荷调节的方案。 21:10数据中心风电与储能配置探讨 讨论了G瓦级数据中心在风电供能下,为满足80%绿电需求,需根据地区风速条件超配风电容量20%-1.5倍,同时配置相应比例的储能系统,以应对风速变化,确保能源供应稳定。 22:55绿电直连项目与电网交互机制探讨 对话围绕绿电直连项目展开,特别是风电项目与铁合金厂的电力供应关系。讨论了风电项目如何直接供电给铁合金厂,以及在极端天气下从电网购电的情况。还提及了容量电价和电量电价的支付方式,以及通过签订中长期合 约确保电力供应稳定性的策略。最后,解释了电网和风电项目之间的电力交互机制,包括变压器和电表的设置,确保电力计量的准确性。 27:57绿电直联模式:自建能源解决电网收费问题 讨论了通过自建能源系统实现绿电直联,避免电网收费的问题。传统上,即便自建能源,电网仍可能收费,这不合理。通过绿电直联,自建能源系统直接供电,电网不参与也不收费,实现了能源自主和成本节约。 28:42新能源直供电与工厂负荷匹配方案 讨论了如何通过新能源(风电、光伏)与储能技术结合,实现对工厂的稳定电力供应。方案包括:1)提前规划发电量,匹配工厂用电需求;2)利用储能系统调节电力,应对天气变化;3)通过现货市场交易,确保电力供应;4)实施负荷管理,灵活调整用电计划。此方案旨在解决新能源发电波动性问题,确保工厂电力需求得到满足。 33:56国内外数据中心储能应用差异探讨 对话围绕数据中心的储能应用展开,讨论了国内外在储能使用上的不同策略。国内倾向于以绿电为基础,储能作为辅助,用于快速调频及容量补充,减少对燃机的依赖。而海外,尤其是美国,由于燃机稀缺,储能更多承担容量补充的角色,用于平抑尖峰负荷,减少对电网的冲击。 36:13数据中心绿电供应方式对比与选择 讨论了数据中心采用自建风光电站、绿电直购和购买绿证三种绿电供应方式的成本与性价比。自建方式主导权强但成本固定较高;绿电直购价格波动大,市场供需影响购买;绿证认可度低,尤其在出口场景下。未来趋势倾向于自身配比与市场灵活配比结合,自建绿电被视为更优选择。 39:10绿电直连与储能增长:未来十五年中国新能源发展展望 讨论了绿电直连政策对数据中心和储能需求的影响,指出内蒙、新疆等新能源富集区将成为重点发展区域。预计‘十五’期间新能源装机将翻倍,储能需求同步增长,年新增装机约300GW。乐观预测绿电直连占新增装机20%-30%,对应储能需求同样显著。未来十五年中国新能源增长的三大支柱包括大基地项目、深远海风电及绿电直连。 42:18绿电直联项目余电交易政策探讨 对话围绕绿电直联项目中多余电力是否可上网交易展开,讨论了山东等地区政策细节,如线路费用收取方式及上网电价计算,同时提及内蒙规则下的负荷取消后处理机制,以及未来政策可能的调整方向。 46:43绿电直连项目经济效益与风险分析 对话围绕绿电直连项目的经济效益、风险及成本控制展开。讨论了绿电与网购电的比例、项目收益率、电网接入成本及距离影响,强调了绿电直连项目在固定收益与稳定性方面的优势,同时指出市场化项目面临的电价波动风险。 54:17绿电直联数据中心投资成本与趋势探讨 对话围绕绿电直联数据中心项目的投资成本展开,提到风电和储能的初步投资成本分别为5元/瓦和0.8元/瓦时,具体数字根据项目情况而定。讨论了变压器配置和绿电直联模式的未来趋势,指出可能由数据中心运营方直接投资或沿用独立储能与大基地模式,趋势尚不明确。 57:04绿电直联项目中的电价谈判与投资模式分析 讨论了绿电直联项目中,业主通过参股和运营参与确保电力供应稳定,电价谈判受项目初期对价影响,优质区域如内蒙、新疆哈密等地风速高适合风电,绿电成本可低至两毛以下,资本金收益率可达7-8%,电价低于下网电价0.45元。 01:04:10储能与煤电在调峰和辅助服务中的角色对比 讨论了储能系统在调峰和辅助服务中的作用,指出储能虽可替代煤电在调频等方面的功能,但无法完全取代其在转动惯量和黑启动等方面的作用。以阿联酋的24小时绿电项目为例,储能需配置至少16小时存储能力才能接近煤电效果。经济性和技术限制是影响储能替代煤电的关键因素。 01:06:54数据中心直连光伏比例探讨 讨论了数据中心直连光伏的最大比例问题,以阿联酋项目为例,说明了5G瓦光伏与19.5G瓦时储能的配置方案可实 现24小时不断电,强调了光伏与储能的协同作用,以及国内方案可能存在的差异。 01:08:57新能源项目成本与电价测算探讨 对话围绕新能源项目的成本投入与电价测算展开,提及内蒙项目通过风电与储能配置,在风速条件3100小时下,不考虑资源费时,项目电价可达0.18元/度,内部收益率为7%。资源费的不确定性影响电价,需根据具体博弈情况调整。专家还分享了绿电智联行业进展与未来展望,强调2026年行业需求的看好态度。 发言总结 发言人2 他着重讨论了中美两国在应对算力和电力供需矛盾时的策略差异,特别强调了中国侧重于使用绿色电力(绿电)作为主要能源供应方式。他指出,北美地区可能需要寻找除绿电之外的其他能源解决方案,以满足日益增长的绿色能源需求。在数据中心的绿色能源利用方面,他提出,当80%的电力来源于微电网时,可视为数据中心具备绿色电能属性,并且可能成为小型的发电集合体。他进一步询问了在不同负荷条件下,风电与光伏能源的配置比例,探讨了风电如何在确保满足80%绿电需求的同时,确定其容量配置和储能系统的必要性。 此外,他讨论了绿电直联项目中发电、储能和负荷三者之间的角色、成本及回报率,并提到了与电网连接相关的费用和地理距离因素对项目实施的影响。最后,他对绿电直联领域的行业发展趋势持乐观态度,并鼓励有兴趣的各方继续与咨询团队沟通,寻求更多专业意见和技术支持。 发言人5 他首先询问了绿电直联项目中1000千瓦数据中心投资成本的具体情况,包括了变压器的使用以及电力资本开支的规模,显示出对项目经济性的关注。其次,他探讨了在绿电直连模式下,主要的投资参与方是数据中心运营方直接投资,还是继续沿用传统的投资模式,强调了长期价格谈判的可能性及其对成本控制的重要性。此外,他特别指出新疆、内蒙古和甘肃等地作为绿电成本相对较低的区域,凸显了地理位置对项目成本的影响。最后,他表达了对会议内容的感谢,并确认目前没有更多问题需要探讨,表明讨论基本涵盖了他关心的核心议题。 发言人1 他讨论了数据中心与绿电直连项目的关系,强调了绿电直连项目没有强制的绿电比例要求,且政策不够明确。他认为,这类项目主要依赖于地方政策的支持,如在内蒙古自治区的项目,项目成功的关键在于能否满足实际的电能需求。他还提到了电价市场化带来的挑战,包括电价的波动性和项目收益模式的不确定性。此外,他讨论了数据中心与新能源企业之间的合作模式,并指出通过技术创新和政策的明确性可以提升项目的收益。 发言人3 首先说明了电话和网络端参会者如何提问,随后转向询问专家关于数据中心使用绿电的议题。他探讨了自建风光电站、绿电直购及购买绿证三种方式的成本与性价比,关注在利好政策环境下,市场对绿电自发自用需求的变化及未来市场空间。此外,他还询问了绿电剩余电量的交易可能性、电网侧的交易趋势以及电价机制。最后,他表示没有更多问题,并对专家表达了感谢。 发言人4 他首先询问了关于数据中心和铁合金项目中绿电直供的具体技术问题,重点讨论了风电供电的比例、电网接口和变压器的配置,以及电费的计算方式。他还关注了绿电供应的稳定性,探讨了如何利用储能技术来缓解电能波动,保证供电稳定性和数据中心负荷平衡的问题。最后,他对会议的召开表示感谢,并积极推广了相关产品和服务。 问答回顾 发言人1问:绿电直连是否有限制绿电比例的要求?绿电直连和原网荷储有何区别? 发言人1答:数据中心在绿电直连方面并没有强制的绿电比例需求,且早期政策对于绿电直连的具体含义并不清晰。原网荷储是完全不上网,就地消纳;而绿电直连项目中,大部分电力供应给电站,同时也可以向电网反送部分电量参与智能化交易。 发言人1问:电网对于原网荷储和绿电直连的收费模式是否明确? 发言人1答:电网对这两种模式的过路费征收标准和方式目前还没有明确界定。 发言人1问:电价市场化如何影响数据中心与电网的关系? 发言人1答:电价市场化导致电价出现低洼地,新能源企业开始主动寻求与数据中心等终端用户合作,并且政府对于部分费用的支持政策也促进了原网荷储项目的发展。 发言人1问:内蒙古地区对于原网荷储项目的政策支持是怎样的? 发言人1答:内蒙古地区对原网荷储项目有明确的支持政策,比如免征一些电网公用费用,因此许多绿电直连或原网荷储项目会选择在内蒙古布局。 发言人2问:北美地区数据中心可能采用哪些电源形式解决电力供需矛盾? 发言人
